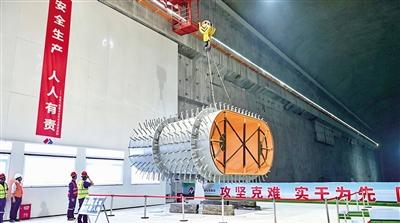

隨著4月28日仙游木蘭抽水蓄能電站首臺發電機組設備吊裝的順利完成,這座國家“十四五”重點能源工程、我縣歷史上單體投資最大項目連續攻克多個核心節點,順利從土建施工階段轉向設備安裝階段,目前進入機電安裝關鍵期,為項目早日投產發電奠定基礎(如圖)。 該項目建設節奏緊湊、捷報頻傳,截至目前,已完成主廠房300噸橋機安裝,為后續大型機電設備吊裝提供了關鍵保障;上水庫大壩填筑同步有序推進,壩體施工按計劃穩步開展,樞紐工程建設根基不斷夯實。同時,首臺機組首節尾水管吊裝和地下廠房首臺發電機組設備吊裝完成,地面上、下水庫大壩填筑同步高效推進,上水庫大壩采用混凝土面板堆石壩,施工質量與進度雙達標。預計今年底,將完成1號機組蝸殼層混凝土澆筑,為后續機組接續安裝創造先決條件。 “當前,項目建設也已進入關鍵沖刺階段,我們全體參建人員正以飽滿的熱情、務實的作風,緊盯節點目標、狠抓施工落實。”木蘭抽蓄公司董事長伍華貴表示。 據悉,仙游木蘭抽蓄電站總裝機容量1400兆瓦,規劃安裝4臺350兆瓦可逆式水泵水輪發電機組,設計年發電量14億千瓦時、年抽水電量18.67億千瓦時。電站樞紐由上水庫、下水庫、輸水系統、地下廠房及開關站等組成,建成后將與2013年投產的仙游抽水蓄能電站形成“一縣雙抽蓄”的能源格局,成為福建電網最大的“超級充電寶”。建設期間,將直接帶動就業3000余人,投產后每年將為地方增加稅收約3億元。 |
